Saules elektrostacija Tārgalē, Ventspils novadā

Saules elektrostacija Tārgalē, Ventspils novadā, būs pirmais European Energy projekts Latvijā, kā arī līdz šim lielākā atjaunīgas enerģijas elektrostacija Latvijā.
Balstoties uz jaunāko informāciju par projekta attīstību, Tārgales saules elektrostaciju elektrotīklam paredzēts pievienot 2025. gadā, un tas sniegs iespēju ik gadu saražot aptuveni 154 550 MW/h zaļās enerģijas, nodrošinot apmēram 60 tūkstošus mājsaimniecību ar to gada elektroenerģijas patēriņu.
Šobrīd ir īstais laiks investīcijām atjaunīgās enerģijas projektos gan energoresursu cenu pieauguma, gan Zaļā kursa, gan arī atjaunīgo risinājumu konkurētspējas dēļ. Mūsdienās saules tehnoloģijas ir attīstījušās tik tālu, ka tās droši varam sākt izmantot esošajos tirgus apstākļos bez jebkādām subsīdijām. Tāpēc straujiem soļiem jāvirzās uz priekšu un jāattīsta industriāla apjoma saules enerģijas parki.Alnis Bāliņš, European Energy Latvia, Rīgas biroja vadītājs

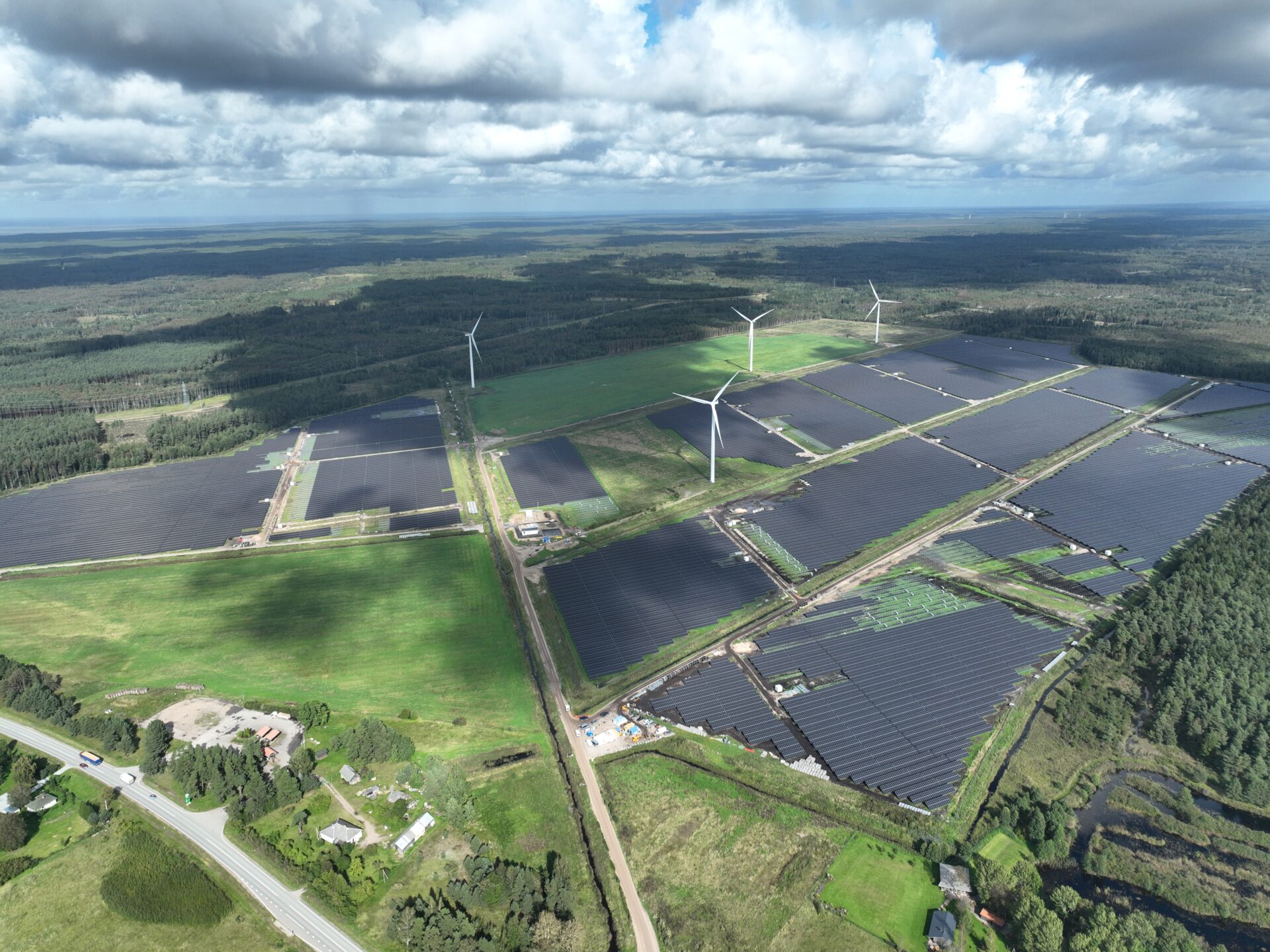

Tārgales saules elektrostacijas vizualizācijas

Zemāk apskatāmas saules elektrostacijas vizualizācijas no ceļa skatu punkta. Tajās redzama šī brīža ainava, kā arī plānotā ainava pēc 2-3 gadiem ar dzīvžogu.




Saules elektrostacijai apkārt tiks uzstādīts drošības nožogojums un izveidots dzīvžogs (skatīt attēlu zemāk) maksimāli mazinot vizuālo ietekmi no skatu punkta “Gotika auto Platene”.

Fakti par projektu
138 ha zemes platība
110 MW jauda piesleguma punktā
148 MWp uzstādītā elektrostacijas jauda
154 550 MW/h ik gadējā saražotā jauda
plānots saražot ~60 000 mājsaimniecībām* gadā nepieciešamo elektoenerģiju
*(Latvijas Centrālā statistikas pārvaldes dati: Vidējais mājsaimniecību patēriņš ir 2 100 kWh gadā)
Biežāk uzdotie jautājumi
Cik ilgā laikā ir iespējams uzbūvēt saules paneļu parku?
Saules paneļu parka izveidei ir nepieciešami aptuveni 1,5-2 gadi. Paredzēts, ka šī saules paneļu parka celtniecība tiks uzsākta 2024.gadā.
Vai saules paneļu parks rada troksni savas darbības laikā?
Saules paneļu elektrostacijas radītais skaņas līmenis 230 metru attālumā atbilst 25 dB(A). To var salīdzināt ar skaņu līmeni, kāds valda klusā guļamistabā.
Vai saules paneļi ir bīstami cilvēkiem un dzīvniekiem?
Saules paneļi nav bīstami cilvēkiem un dzīvniekiem. Piemēram, daudzos European Energy saules paneļu parkos atrodas aitas, kas var ganīties starp saules paneļiem un var patvērties zem tiem gan no saules, gan lietus.
Vai saules paneļi apžilbina?
Nē, saules paneļi neapžilbina.
Kāds augstums parasti ir saules paneļiem?
Saules paneļu augstums virs zemes šādos parkos var sasniegt aptuveni 3 metrus.
Kāds ir liela mēroga saules paneļu parku ieguldījums bioloģiskajā daudzveidībā?
Ierīkojot saules enerģijas paneļus uz zemes, tā netiek apstrādāta, mēslota vai apsmidzināta ar pesticīdiem, tiek uzlabota tuvumā esošo ūdenstilpju – ezeru, strautu un gruntsūdeņu – aizsardzība. Tāpat saules paneļu parkus iespējams arī viegli integrēt ar citām bioloģiskās daudzveidības iniciatīvām – starp saules paneļiem var sasēt puķu pļavas, tur iespējams izvietot sikspārņu vai putnu būrīšus, akmeņu kaudzes vai trūdošu koksni, kur mitināties dažādām sugām.
Tārgales saules paneļu parkam apkārt esošais drošības nožogojums tiks novietots tā, lai neietekmētu mazās faunas pārvietošanās ceļus. Parkam apkārt izveidotais dzīvžogs kalpos kā mītne apputeksnētājiem un savvaļas dzīvniekiem.
Vai karstais laiks apdraud parka ekspluatāciju?
Elektoiekārtas šim parkam tiks projektētas atbilstoši spēka esošajiem normatīviem un klimatiskajiem parametriem, lai nodrošinatu drošu parka ekspluatāciju un darbību. Parka darbība tiks uzraudzīta tiešsaistē, lai savlaicīgi konstatētu neatbilstības, kuras iespējami ātri tiks risinātas un novērstas.
Kādi ir galvenie ietekmes uz vidi un sabiedrību novērtējuma secinājumi?
Kopsavilkums par Saules elektrostaciju Tārgalē, Ventspilī
Projekta Apraksts:
- Stelo Orienta Saules elektrostacijas izbūve attiecas uz saules paneļu uzstādīšanu, kabeļu izbūvi un ceļu infrastruktūras uzlabošanu Tārgales pagastā, Ventspils novadā.
- Saules parka platība: 138 ha
- Paredzamā jauda: 148 MWp
- Darbības uzsākšana plānota 2025. gada beigās.
Ietekmes Novērtējums:
- IVN veids: Ietekmes uz vidi un sabiedrību novērtējumu veica SIA “Ecosystem Solution Latvia”.
- Galvenie jautājumi: hidroloģiskais režīms, bioloģiskā daudzveidība, sociologa, ainavu un vēstures aspekti.
- Izpētes laikposms: 2023.- 2024. gads.
Galvenie Ieteikumi un Pasākumi:
- Gruntsūdeņu līmeņa atjaunošana: Izstrādāt kontrolētu meliorācijas sistēmu.
- Invazīvo sugu mazināšana: Likvidēt invazīvos augus; pļaut zālienu divas reizes gadā.
- Sabiedrības iesaiste: Iesaistīt un uzklausīt vietējos iedzīvotājus, nodrošinot efektīvu un savlaicīgu informācijas nodošanu par projekta plānotajām aktivitātēm.
- Drenāžas sistēma: Informēt tuvākos kaimiņus par meliorācijas sistēmas apsaimniekošanu, kā arī pieejamos komunikācijas veidus sūdzībām un ieteikumiem.
- Savainoti dzīvnieki: Ieteikums uzstādīt žogus, kas novērš dzīvnieku iekļūšanu parkā.
Ietekmes Līmenis:
- Ietekme uz Platenes kūdrāju nenozīmīga, ievērojot noteiktus mazināšanas pasākumus.
- Projekts atbilst valsts likumdošanai un starptautiskajiem standartiem.
Secinājums:
- “Stelo Orienta Ventspils” saules elektrostacijas parks ir uzskatāms par projektu ar nenozīmīgu ietekmi uz vidi, ja tiek īstenoti ieteiktie mazināšanas pasākumi.
Kādi darba aizsardzības, drošības un risku samazināšanas pasākumi tiek ievēroti būvdarbu laikā?
European Energy kvalitātes, veselības, drošības un vides aizsardzības politika ir starptautiski atzīta, tās pamatā ir aizsargāt darbiniekus un vidi, nosakot darbam atbilstošas standartus un procedūras, ievērojot vietējos tiesību aktus un normas, plānveidīgi un kontrolēti īstenojot politiku visu būvdarbu dalībnieku starpā.
Būvdarbu dalībnieku drošības un veselības aizsardzības nolūkos īpaša uzmanība tiek pievērsta darba aizsardzības, risku samazināšanas un kontroles pasākumiem:
- Kontroles un atbildības noteikšana;
- Atbilstošas kompetences nodrošināšana;
- Teritorijas uzturēšana un kopšana;
- Kolektīvo un individuālo aizsardzības līdzekļu lietošana;
- Darba aprīkojuma un mehānismu ekspluatācijas kontrole.
Cilvēku un vides aizsardzības nolūkos, lai mazinātu būvdarbu ietekmi uz apkārtējo vidi, infrastruktūru un sabiedrību, rūpīgi izvērtējot būvobjektam raksturīgos vides ietekmes aspektus, tiks īstenoti šādi pasākumi:
- Darba zonu un piekļuves drošībai – tiks izbūvēts pastāvīgais teritoriju ierobežojošs žogs, informatīvās zīmes par piekļūšanu tikai autorizētām personām un citiem drošības nosacījumiem;
- Esošās vides aizsardzībai – zemes darbu laikā pilnveidota un izbūvēta jauna meliroācijas sistēma;
- Ķīmiskās vielas uzglabātas tikai speciālizētās tvertnēs un nodrošināti noplūdes avārijas komplekti ātrai reaģēšanai;
- Personāla un apkaimes iedzīvotāju aizsardzībai – pievērsta uzmanība smilšu putekļu izplatībai sausā laikā, pēc nepieciešamības tiks mitrināti piebraucamie ceļi;
- Trokšņa ietekmes mazināšanai – paaugstināta tokšņa procesi un smagās tehnikas pārvietošanās organizēta tikai darba laikā.
Vai ir izstrādāts utilizācijas un ekspluatācijas pārtraukšanas plāns?
Jā, European Energy utilizācijas un ekspluatācijas pārtraukšanas plāns paredz:
- Atkritumu novēršanu: Prioritāte ir samazināt atkritumu rašanos, veicinot taupīgu patēriņu.
- Atkārtotu izmantošanu: Iekārtu sagatavošana atkārtotai izmantošanai, remontējot vai atjaunojot.
- Pārstrādi: Materiālu pārveidošanu jaunos produktos, samazinot poligonos nogādāto atkritumu daudzumu.
- Atgūšanu: Vērtīgu resursu iegūšanu no atkritumiem.
- Utilizāciju poligonā: Kā pēdējo variantu – atkritumu nogādāšanu poligonā, ja citas iespējas ir izsmeltas. Būvniecības un ekspluatācijas laikā atkritumi tiks savākti un pārstrādāti atbilstoši Latvijas likumdošanai, īpaši EEIA atkritumi. Demontāžas gadījumā saules paneļi un citas iekārtas tiks demontētas un pārstrādātas saskaņā ar spēkā esošajiem noteikumiem.
Detalizēts utilizācijas un ekspluatācijas pārtraukšanas plāns pieejams pēc pieprasījuma, rakstot uz ventspils@europeanenergy.com
Vai ir izstrādāts ieinteresēto personu iesaistes plāns?
Jā, ir izstrādāts un apstiprināts ieinteresēto personu iesaistes plāns.
- Principi:
- Atklāta, cieņpilna un efektīva komunikācija visos projekta posmos.
- Iesaistes plānošana:
- Detalizēts plāns ar komunikācijas kanāliem (e-pasts, sociālie tīkli, tikšanās).
- Informācijas sniegšanas regularitāte (ikmēneša ziņojumi, sanāksmes).
- Iesaistes aktivitātes projekta attīstības fāzē:
- Tikšanās ar zemes īpašniekiem un pašvaldību.
- Publiski pasākumi (prezentācijas, mediju informēšana, tīmekļa vietne).
- Vietējo mediju iesaiste un pastāvīga komunikācija ar pašvaldību.
- Ieinteresēto personu iesaiste:
- Regulāra un atklāta informācija.
- Viedokļu uzklausīšana un atgriezeniskās saites ievērošana.
- Dialogs un caurspīdīgums uzticības stiprināšanai.
- Komunikācijas mērķi:
- Precīza, savlaicīga informācija visām pusēm.
- Uzticības un ilgtermiņa attiecību veidošana.
- Iespēju nodrošināšana iesaistei un konsultācijām.
- Galvenās ieinteresētās personas:
- Zemes īpašnieki, tīkla operators, vietējā kopiena, mediji, valsts un reģionālās iestādes, būvnieki un citi.
- Komunikācijas kanāli:
- Tīmekļa vietne, e-pasts, koordinators, sociālie mediji, projekta komanda.
- Sūdzību mehānisms:
- Sūdzību reģistrēšana, izmeklēšana, risinājuma ieviešana un sekošana rezultātiem.
- Galvenās aktivitātes (laika grafiks):
- Ieinteresēto personu koordinatora norīkošana.
- Saziņas kanālu uzturēšana un publiskas konsultācijas.
- Regulāri būvniecības progresa un drošības pasākumu atjauninājumi.
- Vides ietekmes novērtējuma prezentācija un atsauksmju ievākšana.
- Preses relīzes pie galvenajiem projekta posmiem.
Plāns ir dinamisks un tiks pielāgots atbilstoši projekta attīstībai un iesaistīto personu vajadzībām.
Detalizēts ieinteresēto personu iesaistes plāns pieejams pēc pieprasījuma, rakstot uz ventspils@europeanenergy.com
